SETHA leur offre une rénovation complète.
Situés entre Nanterre et Suresnes, trois réservoirs construits entre 1955 et 1982, d’une capacité totale de 11 000 m³, assurent l’équilibre hydraulique d’une partie du réseau d’alimentation en eau potable du Syndicat des Eaux d’Île-de-France (SEDIF), notamment pour la ville de Puteaux et le quartier de La Défense.
Depuis janvier 2021, des travaux visent à moderniser ces ouvrages vieillissants afin d’améliorer la performance du réseau, sa fiabilité et sa longévité. Ces travaux ont également pour objectif de mettre en place un point de chloration sur le réseau (MTVAL125), renforçant ainsi le dispositif de désinfection durant la distribution.
Une rénovation en deux lots
Le chantier est réparti en deux lots, mobilisant plusieurs entreprises :
- (Lot n°1) Colas : génie civil, second œuvre, étanchéité, VRD.
- (Lot n°2) SETHA (mandataire du groupement) avec :
- Industelec (électricité, ventilation)
- Amber Technologies (automatismes)
- SETHA (Equipement hydraulique)
Travaux réalisés par le groupement conduit par SETHA
- Études d’exécution confiées à SIng (tuyauterie, vannes, curation, ventilation, électricité, automatisme)

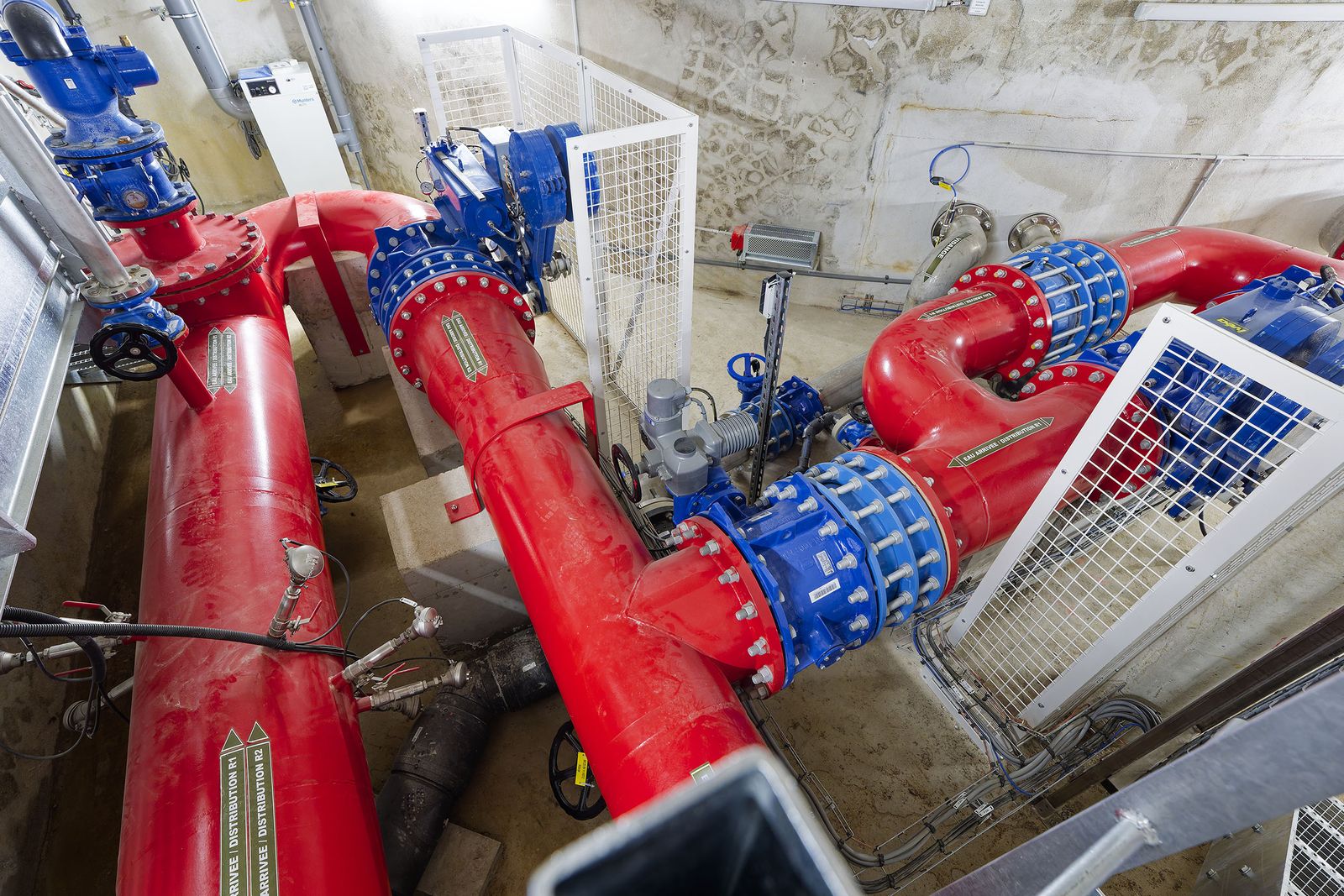

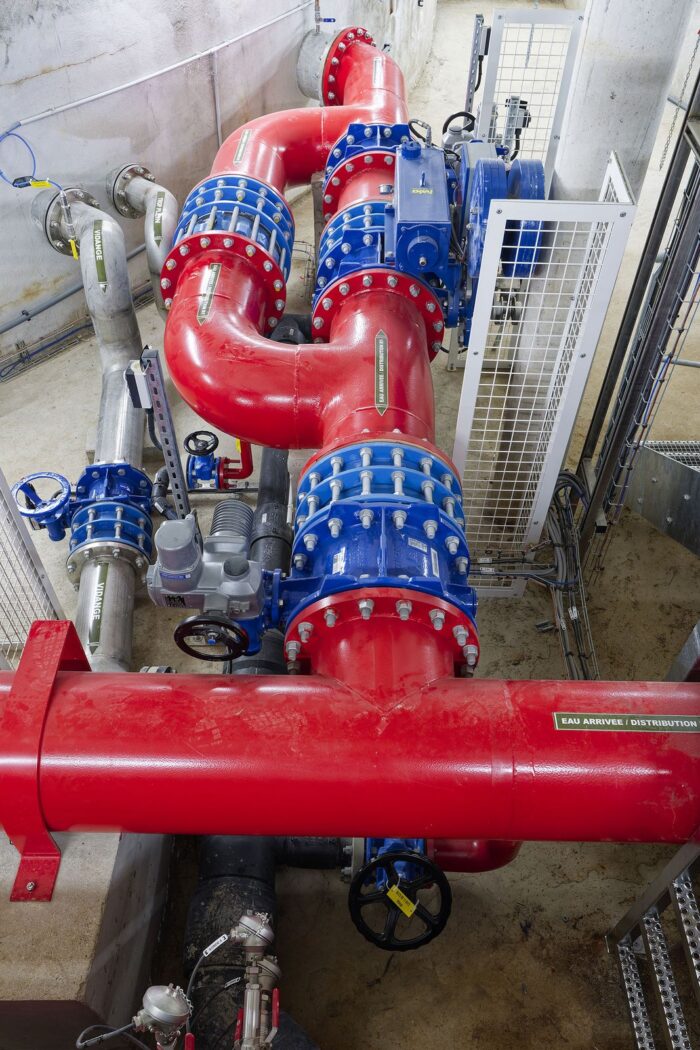

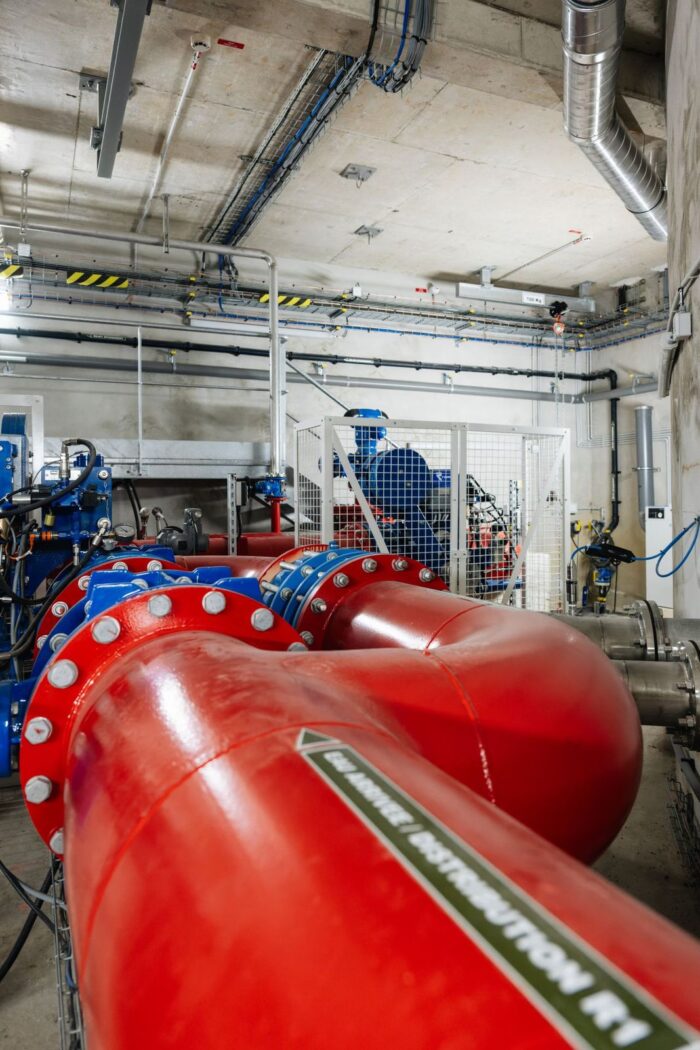

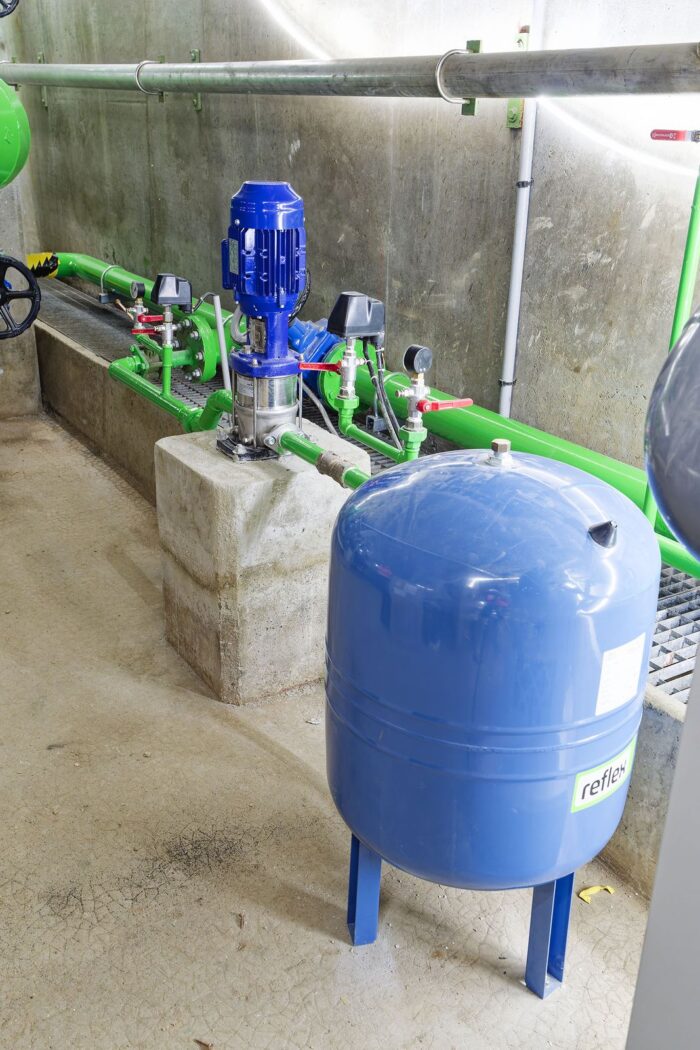

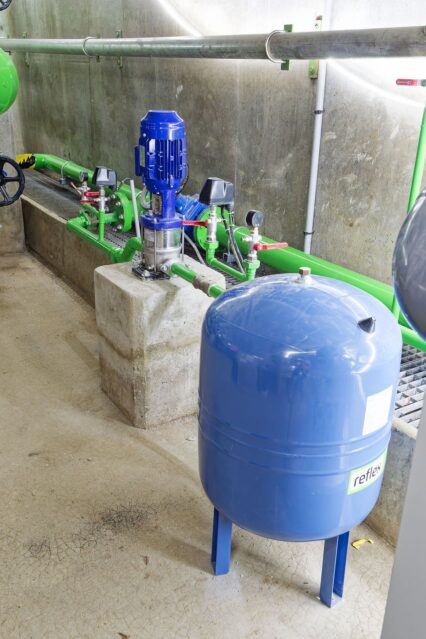

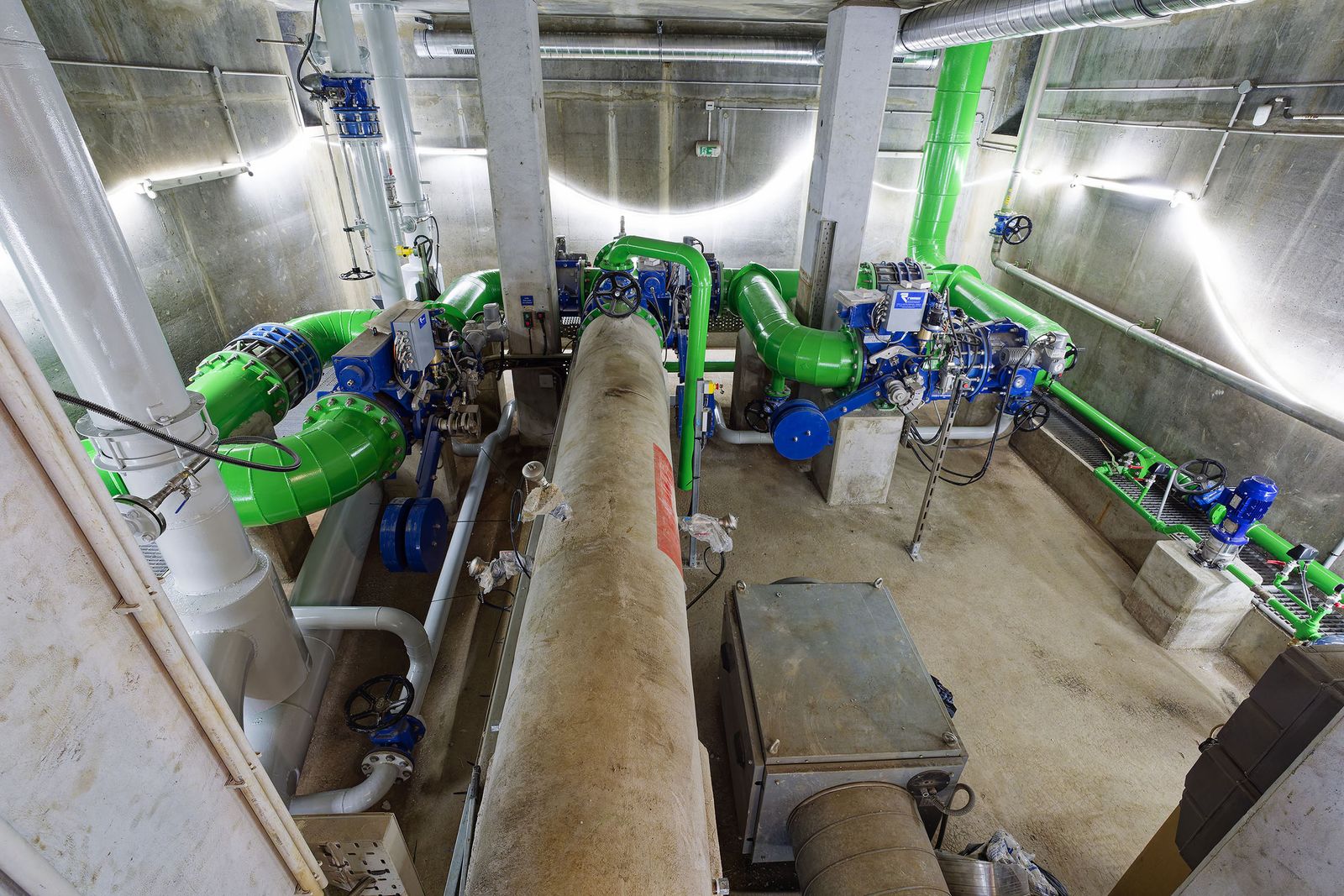

- Le renouvellement de l’ensemble des conduites (alimentation distribution vidange), instrumentation et équipement hydrauliques des réservoirs et du bâtiment des équipements hydrauliques (BEH) des réservoirs R1 et R2 ;

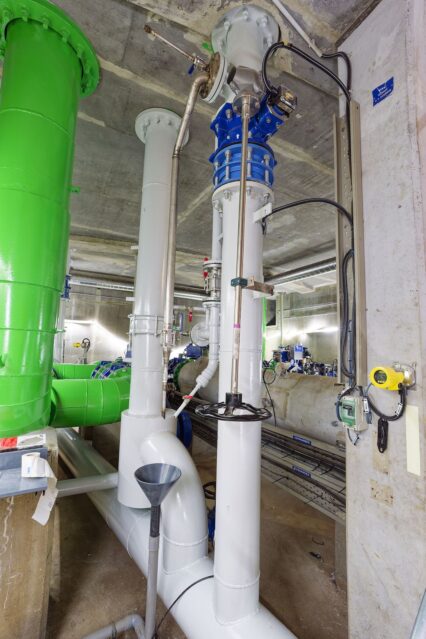

- ~100 m de conduites (Ø 100 à Ø 500)

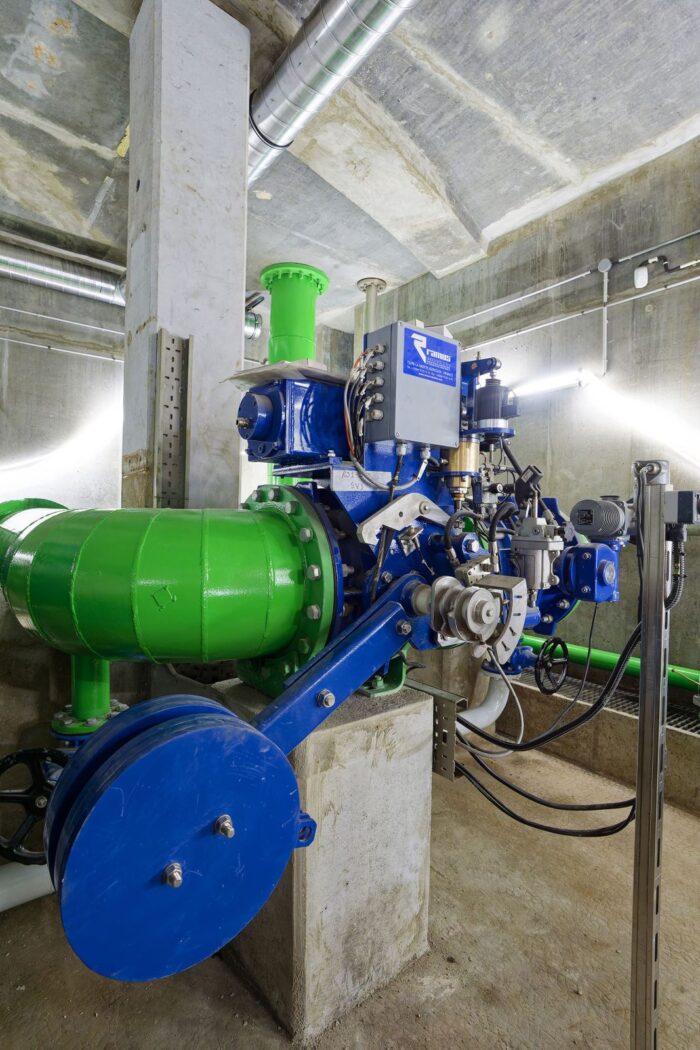

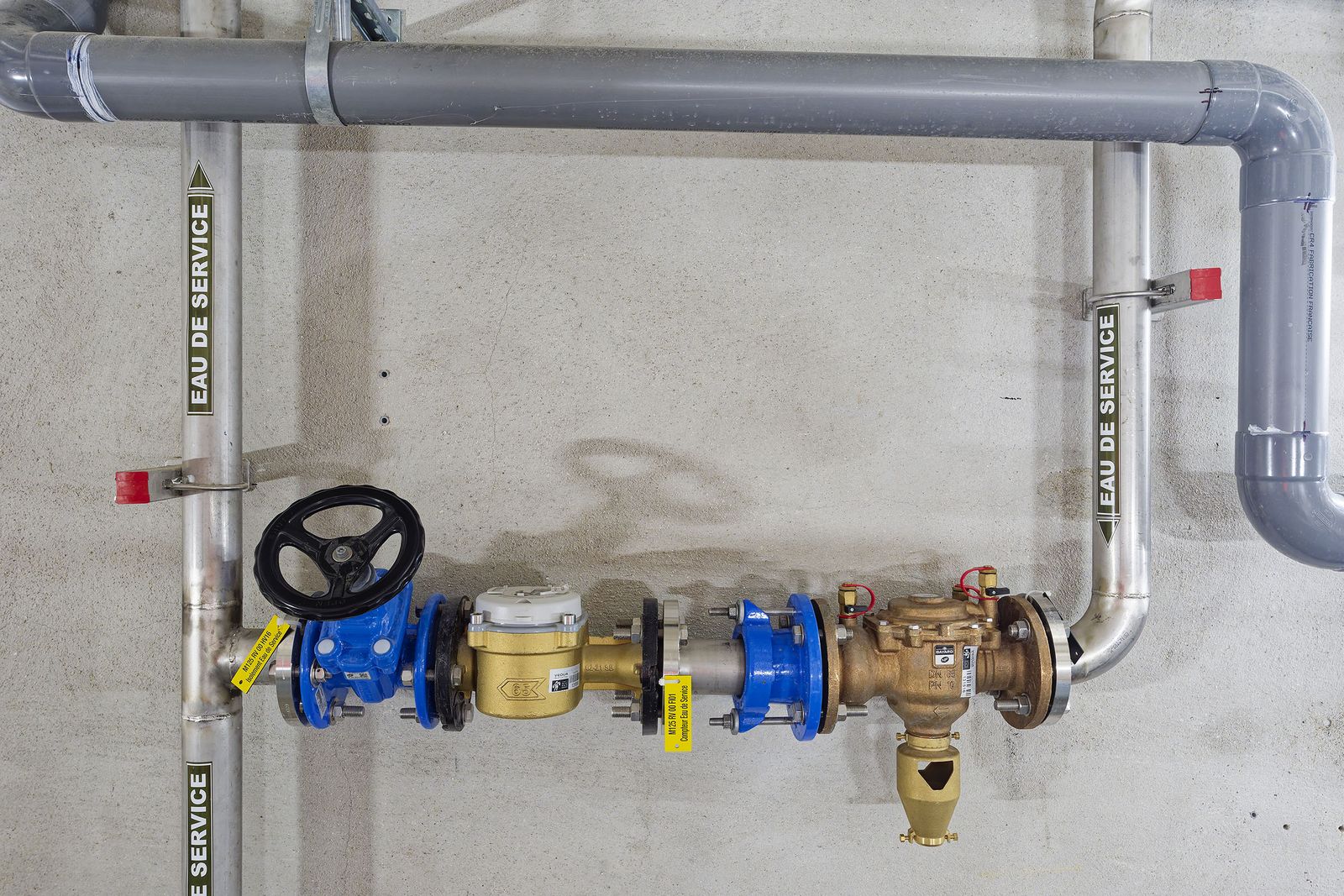

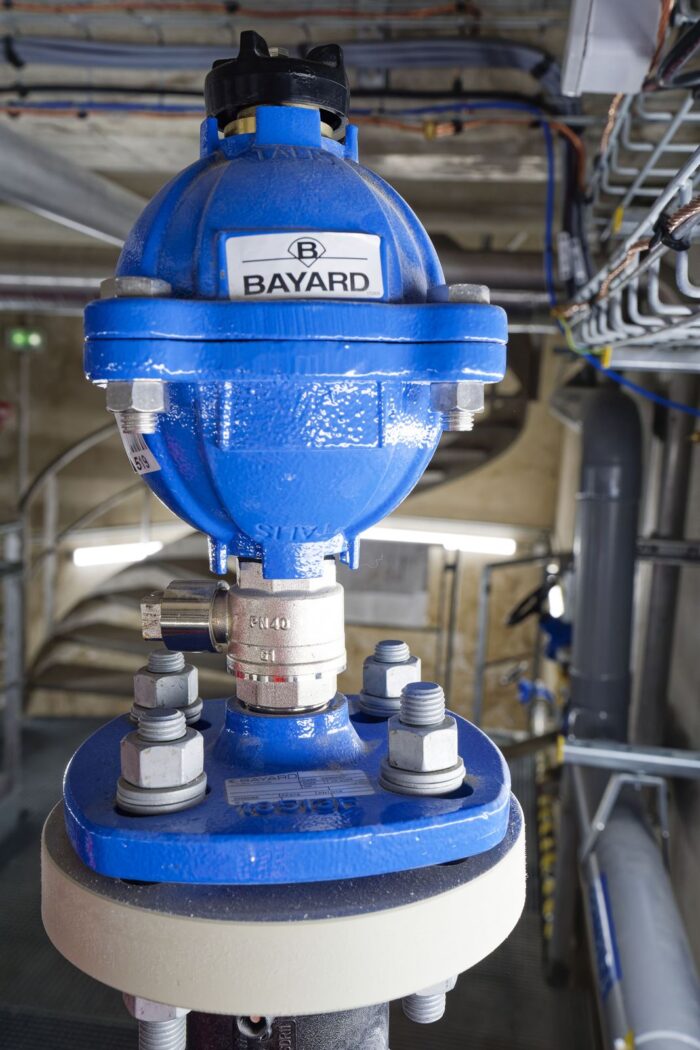

- ~40 équipements hydrauliques : ventouses triple fonction D200, vannes papillon motorisées Ø 400, clapets Clasar DN400, vannes à contrepoids Ø 500, joints de démontage Ø 400, etc.
- Le renouvellement d’une partie des conduites (alimentation, distribution, vidange), instrumentation et équipements hydrauliques des réservoirs et du BEH du réservoir R3.
- Rénovation de 90 m de conduites (sablage + revêtement ACS)
- Équipements similaires à ceux de R1 et R2 (~40 pièces)
- L’installation d’une nouvelle ligne de chloration sur l’usine de Puteaux (MTVAL125) afin de venir en complément des deux déjà existantes ;
- La modernisation des bâtiments équipements hydrauliques (BEH) : ventilation, déshumidification, dispositifs de levage ;
- Le renouvellement des installations électriques : sécurisation de l’alimentation, séparation électrique entre les réservoirs R1-R2 et R3 pour une meilleure indépendance de fonctionnement ;
- La mise à jour des automatismes : reprogrammation des équipements et mise en place d’une supervision centralisée, assurant le suivi des débits, niveaux et paramètres de qualité de l’eau ;
- L’ajout et le renouvellement de capteurs et d’instruments de mesure pour un suivi en temps réel de l’exploitation et des indicateurs sanitaires.
La fin des travaux est prévue pour avril 2025, avec une livraison des installations au plus tard d’ici la fin de l’année.
Grâce à cette rénovation, les réservoirs du Mont-Valérien pourront continuer à couler des jours heureux.
